預製管線冷作彎管與現場配管組立銲接工法搭配組合之優劣探討:工程專案考量與實踐(實作燃氣發電廠small bore pipe分析報告)

一. 摘要



本報告旨在深入探討工程專案中,預製管線冷作彎管與現場配管組立銲接兩種工法搭配組合的優勢與挑戰。這種混合式策略,透過整合工廠預製的精準與效率,以及現場銲接的靈活與適應性,為現代工程專案提供了一種優化的解決方案。工廠化預製,特別是冷作彎管技術,能夠在受控環境中確保管線品質的一致性、提升生產效率並顯著改善安全條件,尤其適用於複雜或重複性高的管段。同時,現場銲接則保留了關鍵的彈性,以應對最終連接、介面整合以及現場不可預見的條件或設計調整。

這種工法組合不僅是單純的技術疊加,更是一種策略性的優化。其核心在於最大化每種方法的優勢,同時有效緩解其固有的局限性,從而對整體專案交付產生顯著的正面影響。這代表著專案經理在決策時,應採取更具策略性而非僅是戰術性的考量。透過將大量複雜的彎管與初步銲接作業從變數繁多的施工現場轉移至受控的工廠環境,這種方法從根本上重新分配了專案風險。這將不可預測的現場危害與品質挑戰,轉化為更易於管理的製造過程控制,體現了一種主動且精密的風險管理策略。成功的整合,最終取決於嚴謹的規劃、健全的物流管理、跨階段的嚴格品質控制,以及所有專案利害關係人之間的高效溝通。



二. 引言



在大型工業、能源與基礎建設專案中,管線安裝工程往往是影響專案進度的關鍵路徑項目。這項工作不僅複雜且勞動密集,據統計,在一般的石化裝置建設中,管線安裝所需的工時約佔總工時的50%左右 1。其主要挑戰包括管理複雜的幾何形狀、多樣的材料要求、嚴格的品質控制,以及遵守緊迫的專案時程。

傳統上,管線多半在施工現場進行安裝與銲接。然而,隨著技術的進步以及對效率、品質和安全日益增長的需求,業界已顯著轉向工廠預製與模組化施工。這種趨勢標誌著工程專案交付模式的根本性轉變,從傳統上主要依賴現場、循序漸進的施工模式,演變為更注重平行作業、製造導向和工業化的方法 2。這不僅僅是技術上的選擇,更是大型專案構思與執行方式的策略性演進。

本報告將探討採用預製管線冷作彎管與現場配管組立銲接相結合的混合式工法的理由。這種整合式方法旨在透過平衡受控製造的優勢與現場不可或缺的靈活性,來優化專案成果。這種綜合方法的最終成功,不僅取決於各個單一方法的技術能力或固有優勢,更在於專案管理能力的卓越表現,特別是在協調複雜物流、在不同環境(工廠與現場)中維持嚴格品質控制,以及確保所有專案利害關係人之間無縫溝通方面的能力 5。本報告將系統性地分析每種方法,接著全面討論其組合的優勢與挑戰,並最終為專案決策者提供具體建議。



三. 預製管線冷作彎管工法





3.1 定義與技術概述



預製管線冷作彎管工法,是管線預製過程中的一個重要環節。冷作彎管是一種在室溫下對管材進行彎曲成形的技術,過程中不對材料進行外部加熱 8。它利用專門的機械力,如垂直液壓冷彎管機,透過推力裝置與彎管裝置的配合,使管子在彎管模具中彎曲變形,以達到所需的彎曲半徑和角度 9。這種方法可以分段彎制,逐步達到設計的彎曲角度 9

在管線預製的整體框架下,冷作彎管是將管段(包括需要彎曲的管段)在受控的工廠環境中進行預加工、製造,並通常預組裝成更大的模組 5。這些預製組件隨後被運輸到施工現場進行最終的組裝。在應用方面,例如製冷系統中,管子的彎曲半徑通常指定為管子外徑的4至5倍,對於氟利昂製冷系統則為5至6倍,以確保流體流動平穩並將壓力損失降至最低 12。在電力產業中,冷作彎管廣泛應用於關鍵的「四大管道」(主蒸汽管道、再熱熱段蒸汽管道、再熱冷段蒸汽管道和主給水管道),在此類應用中,保持材料完整性和減少銲縫(道)數量至關重要 10



3.2 優勢分析



預製管線冷作彎管工法帶來多方面的顯著優勢:

提升品質與性能

冷作彎管避免了高溫加工可能帶來的風險,例如表面氧化、過熱或材料機械性能與金相組織的有害變化 10。這確保了管材能夠保持其原有的強度和完整性。透過冷作彎管,彎曲段與直管段能夠實現100%平滑銜接,管內無銲道阻礙,這顯著降低了壓力損失並最大程度地減少了流體擾動,對於高速流體輸送系統尤其有利 13。此外,冷作彎管可有效取代多個標準彎頭,使銲縫數量大幅減少50%至80% 10。這直接意味著系統中潛在的薄弱點減少,所需的檢測量降低,並能節省大量的檢查費用,從而降低長期維護成本 10

顯著降低成本

透過直接從直管段彎曲成形,省去了採購標準彎頭的直接物料成本 13。銲縫數量的減少也直接降低了非破壞檢測(NDT)的施工費用 13。將動火作業(銲接)從現場轉移到工廠,能減少相關的人力、物資和管理綜合成本 13。在工廠環境中進行精確下料、排版和材料管理,可以顯著減少材料損耗,通常能將管材的加工餘量控制在2%以下 10。相較於熱彎工藝,冷彎技術能耗更低,生產效率更高,有助於降低營運成本並減少碳足跡 10

改善安全狀況

將危險的動火作業(銲接)從不可預測的施工現場轉移到受控的工廠環境,顯著降低了現場發生火災、爆炸及其他安全事故的風險 13

提升專案管理與效率

在工廠環境中進行預製,提供了穩定的製造條件,不受惡劣天氣、溫度波動或其他現場干擾的影響 5。這確保了品質的一致性和可預測的產出。冷作彎管工藝在工廠中通常比現場熱彎或銲接多個彎頭更高效、更快速 10。集中化的材料管理也降低了材料誤用或錯誤的風險 13。對於穿越不規則地形或需要大量水平和縱向轉彎的油氣管線專案,冷作彎管提供了在一定範圍內調整彎曲角度的靈活性,以滿足特定的路徑要求或應對不可預見的障礙,這在複雜環境中特別有用 9



3.3 劣勢與挑戰



儘管預製管線冷作彎管工法具有諸多優勢,但也面臨一些固有的挑戰:

冷作彎管雖然避免了熱加工引起的材料變化,但在成形過程中可能產生殘餘應力,這對彎管材料的整體和局部屈曲特性會產生影響 14。由於材料的彈性,精確控制彎曲角度和維持尺寸精度可能具有挑戰性,容易出現「回彈」現象,即材料在彎曲力移除後部分恢復其原始形狀 8。這需要經驗豐富的操作員和精確的設備校準。相較於熱彎工藝,冷作彎管在實現極小彎曲半徑或彎曲大直徑管材方面可能存在局限性,熱彎更能處理極端變形 8

將大型預製冷作彎管模組從工廠運輸到施工現場,可能帶來顯著的物流挑戰。這包括長距離運輸、穿越狹窄道路或市區、運輸過程中潛在的損壞風險,以及需要專用重型起重設備進行裝卸和吊裝 3。此外,建立配備專業冷作彎管機械、自動化銲接站和材料處理系統的專用預製工廠,需要大量的初期資本投資 4。這對於小型專案或公司而言,可能構成顯著的進入障礙。

這種工法在品質和成本之間存在著一種權衡。儘管冷作彎管在品質上表現卓越(無熱效應、流體流動更順暢、銲縫更少)並能節省營運成本(減少銲接/檢測、材料效率),但其高昂的工廠初期投資 4 和複雜的物流問題 3 表明,其真正的成本效益僅在較大專案規模或關鍵應用中才能實現,因為在這些情況下,長期品質和營運效益能顯著抵消前期資本支出。這意味著在決策時,必須將專案規模、重要性以及資產的長期性能納入考量。

冷作彎管和預製工法並非消除了複雜性,而是將其從不可預測且危險的現場銲接環境(涉及大量個別銲縫和熱影響區)轉移到更受控的工廠環境。這需要一套不同的專業知識,側重於精密製造、自動化和複雜的物流管理,而非僅僅是現場銲接的適應性。例如,專利文件詳細描述了冷彎電力管道系統所需的複雜機械和精確控制,包括推拉裝置、導向裝置和夾緊裝置 10。這與現場銲接所面臨的環境因素、空間限制和人為技能變異性等挑戰形成鮮明對比 20。問題並非被消除,而是轉化為一種製造挑戰,對工業工程和物流專業知識提出了更高的要求。

除了直接的專案成本和品質效益之外,工廠預製(包括冷作彎管)的採用也帶來了更廣泛的環境效益。這包括相較於熱彎工藝更低的能源消耗 10、顯著減少材料浪費 5,以及減少現場施工對環境的干擾(如噪音、廢棄物、交通堵塞) 2。這代表著一種更廣泛的影響,符合永續建築實踐的原則。



3.4 適用場景



預製管線冷作彎管工法特別適用於以下場景:

  • 電廠與工業管線: 對於電廠「四大管道」 10 和油氣管線 9 等應用尤其關鍵,這些專案要求減少銲縫數量、確保流體流動順暢,並維持高材料完整性。
  • 對品質要求嚴格的專案: 適用於需要最小壓力損失、減少擾流和高結構完整性的系統,例如高壓或大流量流體輸送。
  • 重複性或標準化管段: 在這些情況下,可以最大化工廠受控、類似批量生產的流程效益,從而實現規模經濟和品質一致性。
  • 複雜路線調整: 對於穿越不規則地形或需要大量水平和縱向轉彎的油氣管線,冷作彎管在現場調整管線路線方面提供了靈活性 9



3.5 預製管線冷作彎管工法優劣對比





特性 優勢 劣勢
銲縫數量 減少50-80% 10
NDT成本 顯著降低 13
物料採購 無需採購彎頭 13
銲接熱應力 減少 13
流體性能 內部流動路徑更平滑,阻力低 13
材料利用率 廢料少於2% 10
能源消耗 顯著節省 10
生產效率 工廠化生產效率高 10
品質控制 無氧化、不圓度/壁厚減薄率優於標準 10 殘餘應力、回彈問題 8
現場調整 彎曲角度可在一定範圍內調整 9
現場動火作業 減少,提升安全性 13
適用性 極小半徑或超大直徑管材可能受限 8
運輸與物流 大型模組運輸複雜性高 3
初期投資 工廠及專用設備資本投入高 4



四. 現場配管組立銲接工法





4.1 定義與技術概述



現場配管組立銲接工法涉及在實際施工現場直接連接各個管段、管件和組件,透過各種銲接工藝完成 23。典型的工作流程包括管端準備(坡口加工)、組件對中、點銲固定、多層銲接、層間清渣以及銲後檢查 23

根據管材、尺寸和具體應用要求,可採用多種銲接技術。這些技術包括手工電弧銲(MMA)、各種氣體保護銲(鎢極惰性氣體保護銲TIG、金屬惰性氣體/金屬活性氣體保護銲MIG/MAG、二氧化碳氣體保護銲CO2)、氣焰銲、雷射銲和超聲波銲 25。例如,對於紫銅管的銲接,通常優先採用銀釺銲,因為其溫度較低且銲料流動性良好;而無縫鋼管則常採用電銲 12。成功的現場銲接需要高度熟練且經認證的銲工、適當的銲接材料(如特定銲條、填充銲絲、保護氣體),並嚴格遵守詳細的銲接程序規範(WPS)和相關行業標準 12



4.2 優勢分析



現場配管組立銲接工法具備以下顯著優勢:

無與倫比的彈性與適應性

現場銲接對於不可預見的地面條件、最後一刻的設計修改以及複雜不規則的現場佈局,提供了卓越的適應能力 9。這種固有的靈活性對於關鍵的「接合銲縫」(tie-in welds)、連接不同管段以及進行最終調整以確保完美配合至關重要。相較於預製模組,現場銲接無需從工廠運輸大型、超尺寸的管段,從而減少了相關的物流複雜性、成本和運輸損壞的潛在風險。現場遇到的任何差異、錯位或意外障礙都可以立即在現場處理和糾正,最大限度地減少延誤。

較低的初期資本投資

此方法無需建立專用預製工廠或投資專業、大規模冷作彎管和自動化銲接設備所需的大量前期資本支出。

適用於小型或高度客製化專案

對於小型專案、一次性安裝,或具有高度客製化、非重複性管線配置的專案,現場銲接可能比設置複雜的預製物流更直接且經濟可行。



4.3 劣勢與挑戰



現場配管組立銲接工法也存在顯著的劣勢與挑戰:

嚴重的品質控制難點

現場銲接極易受到不利環境條件的影響,例如雨、風、高濕度以及極端溫度(高溫和低溫)。這些因素會直接導致各種銲接缺陷,如氣孔、裂紋和未熔合,嚴重損害銲縫品質 20。例如,強風會吹散保護氣體,破壞銲弧穩定性,導致銲縫成形不良 20。現場銲縫的品質和一致性高度依賴於銲工的個人技能、經驗和細心程度,以及監督人員對溫度的控制 21。這引入了變異性,並使過程容易出現人為錯誤,例如虛銲(未完全熔合)、漏銲或清渣不當 21。銲接過程中固有的快速加熱和冷卻循環會在管材內部產生顯著的殘餘應力並可能導致變形。這些應力會降低母材的機械性能,並成為未來裂紋或失效的根源 27。此外,對銲接接頭進行徹底檢查,特別是內部缺陷,可能既困難又耗時 27

較高的安全風險

現場銲接涉及明火作業,會產生高溫和熔融金屬。這本身就帶來顯著的火災、爆炸(特別是靠近易燃材料時)、嚴重燒傷和觸電風險 26。銲接過程會產生有毒煙霧、氣體(如二氧化碳、臭氧和重金屬氧化物)和飛濺物。長時間暴露在沒有足夠通風和個人防護設備的環境下,可能導致嚴重的呼吸系統問題、金屬煙熱和其他職業病 30

較低的效率和較高的總體成本

手工銲接方法,例如手工電弧銲,本質上速度較慢,需要頻繁更換消耗性銲條,並且需要耗時的銲後清渣 31。與自動化工廠流程相比,整體效率可能顯著降低,尤其是在山區等惡劣地形中 20。該過程勞動密集,需要大量熟練銲工,導致較高的直接勞動成本 25。現場銲接需要大量的準備工作,包括調整銲接現場、實施安全協議以及進行全面檢查和潛在的返工 26。對於具有眾多方向變化的複雜管線佈局,傳統的現場銲接通常依賴標準彎頭,每個彎頭需要兩個銲接接頭。這顯著增加了銲接總數以及相關的勞動、檢測和材料成本,相較於冷作彎管而言 10

環境影響

相較於工廠預製,現場銲接活動可能會產生更多的局部噪音污染和廢棄物,而工廠預製則將這些影響集中處理 2

與預製將風險重新分配不同,現場銲接將多種風險(包括安全危害、品質變異性、環境影響和進度依賴性)集中在活躍的施工前線。這要求在動態且不可預測的條件下,進行異常嚴格的即時管理和即時緩解策略。研究指出,銲接作業涉及火災、觸電、有毒煙霧和輻射等多重安全危害 30。同時,環境因素如濕度、強風和極端溫度會直接影響銲縫品質 20。此外,銲接品質也因銲工經驗和操作步驟的複雜性而存在變異性 26。所有這些高影響風險同時存在於現場,需要密集、即時且通常是反應性的管理,這比在受控工廠環境中管理風險更具挑戰性。

對個體銲工技能和經驗的過度依賴 21,導致品質和效率存在固有的變異性,難以標準化或規模化。這突顯了傳統基於工藝的施工(其中人力技能至關重要)與更廣泛的行業向工業自動化和可預測、可重複流程發展之間的根本矛盾。例如,手工電弧銲和半自動銲在自動化設備難以到達的複雜地形中仍然不可或缺 21,這強調了對個人技能的依賴。這種對個人技能的依賴,對實現一致的高產量和長期降低勞動成本構成了重大挑戰,推動行業轉向更工業化的解決方案。

除了勞動和材料的直接成本之外,現場銲接通常會產生顯著的「隱性成本」。這些成本包括密集的安全管理、大量的品質返工和再檢測、遵守環境法規的間接費用,以及因不利現場條件或品質問題可能導致的專案延誤 20。這些間接成本,通常在初步估算中未充分考慮,可能大幅增加專案總預算。例如,銲接過程的複雜操作步驟、潛在的返工需求 26,以及因環境因素導致的銲接成本增加 21,都顯示出這些隱性成本對專案盈利能力的潛在影響。



4.4 適用場景



現場配管組立銲接工法在以下場景中不可或缺:

  • 最終連接與介面整合: 對於預製模組之間的最終連接,以及與現有系統或結構的介面整合,現場銲接是必不可少的。
  • 小型或高度客製化專案: 對於管線數量不足以證明預製設施投資合理性的專案,或具有獨特、非標準配置的專案。
  • 維修、改造與維護: 對於現有管線系統的維修、改造或維護,在這些情況下工廠預製不可行。
  • 複雜幾何形狀或不可預見的障礙: 當遇到高度不規則的現場條件或意外障礙時,需要立即在現場進行調整,而這些調整無法由預先設計的模組來滿足。



4.5 現場配管組立銲接工法優劣對比





特性 優勢 劣勢
靈活性與適應性 對現場條件、設計變更、複雜佈局具高適應性 9
初期資本投資 較低,無需工廠設施 [隱含]
適用性 適用於小型或高度客製化專案、最終連接、維修
品質一致性 易受環境影響(雨、風、濕度、溫度)20;高度依賴銲工技能和經驗 21
殘餘應力與變形 銲接過程產生殘餘應力及變形 27
安全風險 明火、高溫、有毒煙霧、觸電風險高 26
效率與成本 效率較低(特別是手工銲),勞動密集,成本較高 20;管理複雜,需大量返工 26
銲縫數量 複雜佈局下銲縫數量多 10
檢查難度 銲接部位檢查困難 27
環境影響 產生局部噪音和廢棄物 2



五. 預製與現場銲接搭配組合之優劣探討





5.1 搭配組合的綜合優勢



預製管線冷作彎管與現場配管組立銲接的策略性組合,為工程專案帶來了多方面的綜合優勢:

透過分工優化品質與效率

透過工廠預製,特別是針對複雜、重複性或關鍵的管段(包括冷作彎管和自動化銲接),專案能夠實現顯著更高的精準度、更一致的品質,並大幅減少缺陷 1。這包括對坡口加工、銲接參數和順序的優越控制 1。將大量勞動密集且耗時的銲接和彎管作業從現場轉移,可大幅減少現場所需的總工時,特別是針對高強度或高空作業 5。這種工作流的平行化(工廠製造與現場土建工程同時進行)顯著加速了整體專案進度並縮短了施工週期 1。工廠受控的環境,不受惡劣天氣干擾和交叉施工的複雜性影響,持續帶來更高的首次銲接合格率 5,從而最大程度地減少了昂貴的返工。

提升安全狀況

在受控的工廠環境中進行危險的動火作業(銲接),顯著降低了工人直接在施工現場暴露於明火、高溫、有毒煙霧和電氣風險的機會 7。預製化減少了大規模高空銲接和複雜組裝的需求,從而提高了整體工人安全並降低了生產安全事故的發生率 7

顯著節省成本

透過電腦輔助設計、精確切割(例如CLAD管的冷切割 1)以及預製階段的優化排版,可大幅減少材料浪費 1。這種組合方法降低了現場勞動需求並加快了安裝時間,有助於節省整體勞動成本 3。預製化所實現的更高品質直接轉化為更少的返工和相關的再檢測成本 5。綜合效率和品質提升可帶來顯著的整體專案成本節省34

環境效益

將活動轉移到工廠環境有助於減少現場噪音污染和廢棄物產生 2,符合永續建築實踐。

改善專案管理與控制

在工廠中同時進行土建工程和管線預製,實現了生產流程的簡化,並顯著縮短了整體施工週期 3。這種方法有助於全面利用數位工具(如ACCESS軟體、BIM/PDMS)來追蹤材料、管理銲接接頭和監控管段的整個生命週期,極大地增強了可追溯性和整體品質控制 1。現場安裝從複雜的製造轉變為更直接的「組裝」過程 3,所需設備和人員減少,簡化了現場物流和操作。



5.2 搭配組合的潛在挑戰與協調問題



儘管優勢顯著,但預製與現場銲接的搭配組合也帶來了潛在的挑戰和協調問題:

物流複雜性

將超大或超長的預製模組從工廠運輸到施工現場,需要細緻的規劃、專業的重型運輸設備和仔細的路線評估,尤其是在長距離運輸、穿越市區或到達偏遠、難以進入的現場時 3。運輸過程中存在模組損壞的顯著風險 5,並可能導致交通堵塞。現場需要足夠、組織良好的空間用於預製模組的臨時儲存,以及專門的起重設備進行安裝 3。實現從工廠到現場的「即時」交付是理想狀態,但通常難以持續實施 5

協調與介面管理

要求設計團隊、工廠預製單位和現場組裝團隊之間實現無縫整合和精確協調。設計圖紙的差異、頻繁的圖紙更新,或設計與實際現場條件之間的不一致,都可能嚴重阻礙預製工作 5。確保工廠預製組件與現場組件(包括現有結構、土建基礎或其他模組)之間的精確配合至關重要。這需要準確的初始現場測量,並且通常需要在設計中納入「調整段」或「連接餘量」以適應現場的輕微偏差 3。所有利害關係人(設計師、製造商、運輸商和現場安裝團隊)之間必須保持密切和持續的溝通。溝通不良或資訊孤島可能導致錯誤、延誤、組件缺失或對設計意圖的誤解 3。這種組合方法本質上涉及一個更複雜的供應鏈,其中包含多個相互連接的參與方,增加了協調點和潛在的中斷風險 3

初期投資與前期規劃

儘管可能帶來整體專案成本節省,但建立或委託預製設施、採購專業設備以及實施先進軟體(BIM、ERP)所需的初期投資可能相當可觀 4。這種方法要求更細緻和詳細的前期規劃,包括二次設計、精確的材料分配,以及對大型模組處理和安裝的全面風險識別 1

法規適應性與勞動力演變

現有的建築規範、標準和審批流程可能尚未完全適應模組化施工技術,可能導致某些地區的審批程序複雜或耗時 4。勞動力需要從傳統的現場工匠(例如,高度熟練的手工銲工)轉變為精通組裝、數位工具和預製組件精確安裝的人員 4。這需要對培訓和人才發展進行投資。



5.3 最佳實踐與成功案例



為最大化預製與現場銲接搭配組合的效益,以下最佳實踐至關重要:

  • 早期參與與協同設計: 從專案伊始就整合設計、製造和施工團隊。這可確保可施工性,優化預製範圍,並最大程度地減少返工 3
  • 運用先進數位工具: 利用建築資訊模型(BIM)或工廠設計管理系統(PDMS)進行3D建模、設計優化、碰撞檢測、材料管理和詳細的預製規劃。這些工具在整個專案生命週期中促進資訊共享和精確性 1
  • 最大化標準化與模組化: 識別並最大化標準化組件和模組化組裝單元的使用,以充分利用工廠效率和可重複性 3
  • 健全的物流與供應鏈管理: 為預製模組制定全面的運輸和吊裝計畫。與可靠的預製供應商和專業物流供應商建立長期戰略合作夥伴關係,以確保及時和安全的交付 3
  • 嚴格的端到端品質保證: 在從工廠製造階段到現場組裝的整個過程中,實施嚴格的品質控制協議。必須特別關注關鍵的現場連接銲縫,這些銲縫仍然容易受到環境和人為因素的影響 5
  • 策略性使用調整段: 在預製模組的設計中納入「調整段」或「連接餘量」。這些部分提供了關鍵的靈活性,以適應現場的輕微偏差或測量不準確,確保最終組裝時的精確配合 5

成功案例:NGCP專案

沙烏地阿拉伯阿美石油公司的NGCP(遠端集氣站和哈拉德北壓縮站管線專案)是一個典範。該專案成功實施了「二次設計、工廠預製、模組化組裝施工和數位化管理」模式。其工藝管線實現了高達70%的預製化比例,總計140,722英吋的銲縫,首次銲接合格率超過98%。這顯著縮短了施工週期,並展示了可觀的經濟和社會效益 5

數位整合是這種組合預製和現場銲接方法成功實施和優化的關鍵。BIM、ERP和專用軟體(如用於銲接管理的ACCESS軟體)等工具不僅是輔助性的,更是實現無縫資訊共享、精確控制、可追溯性和整體專案管理的基礎 1。這標誌著向「工業4.0」原則的明確轉變,其中數據和自動化驅動效率和品質。

儘管預製解決了許多早期製造和品質問題,但最終的現場組裝和銲接(通常被稱為「最後一哩路」)對於專案的整體成功而言,其重要性卻不成比例地高。即使是輕微的失誤或低效率,也可能抵消工廠預製所帶來的大部分效益。這意味著需要對這些最終連接點進行高度集中的管理、配備高技能的現場團隊,以及制定強健的應急計畫。例如,NGCP專案的經驗表明,即使在高度預製的情況下,仍然需要預留「安裝調整段」並在現場進行「精確下料」以確保最終配合 5。同時,研究也強調了「現場協調與溝通」以及「及時解決現場遇到的問題和矛盾」的關鍵性 6。這表明,儘管預製工作量大,但現場的最終連接仍然是高風險活動,需要高度專注和適應性,因為此處的錯誤可能導致連鎖反應,嚴重影響專案的完成和品質,從而削弱工廠的努力。

這種組合策略的成功實施,不僅依賴於組織內部的能力,更需要超越內部範疇。建立「長期合作供應商網絡」 3 以及尋求「提供裝配式建築工廠的整體解決方案供應商」 19 的建議,強烈表明成功取決於與外部夥伴的穩固合作關係,以及在預製、物流和數位整合方面的專業知識。這突顯了專案交付正轉向一種更具協作性的生態系統。

這種混合式方法本身就提供了對不可預見中斷的某種程度的韌性。如果現場條件變得極具挑戰性(例如,長時間的惡劣天氣影響銲接 20),更多的工作可以策略性地轉移到受控的工廠環境。反之,如果預製面臨意外延誤(例如,運輸問題 3),現場銲接固有的靈活性 27 可以幫助彌補並維持關鍵路徑的進度。這為專案風險提供了寶貴的緩衝。



5.4 預製與現場銲接搭配組合之綜合效益與挑戰





特性 綜合效益 潛在挑戰
品質 工廠控制下品質顯著提高,缺陷減少 1
進度 專案進度加快,現場工時減少,施工週期縮短 1
安全 現場危害顯著降低,高空作業減少 7
成本 材料優化、勞動效率提升、返工減少,總體成本節省 1 初期投資高(設施、軟體)4
環境 現場噪音和廢棄物減少 2
管理與控制 數位化管理、可追溯性提升,專案控制力增強 1 物流複雜性高(運輸、現場儲存)3;協調與介面管理複雜(設計整合、尺寸精度、溝通)3
勞動力 勞動力技能需轉型,法規適應性問題 4



六. 結論與建議



預製管線冷作彎管與現場配管組立銲接的策略性組合,對於現代工業和建築專案而言,是一種高效且日益必要的工法。這種混合模式成功地平衡了工廠預製所帶來的精準度、效率和安全性,與現場銲接在複雜動態現場條件下所需的靈活性和適應性。

這種整合方法的最終成功,不僅僅取決於技術執行,更深層次地依賴於細緻的前期規劃、跨專案階段的穩健數位整合、高效的供應鏈管理,以及所有專案利害關係人之間持續無縫的跨專業協調。這項綜合分析表明,對於大型複雜工程專案而言,這種組合方法正從一種選擇演變為一種策略性必要。其對品質提升、安全增強和進度加速的深遠而持續的影響,使其在現代施工中成為關鍵的競爭優勢。

這種混合模式的成功,從根本上要求從傳統的、部門孤立的思維轉變為真正全面和整合的專案管理方法。這意味著將工廠和施工現場視為單一、統一生產系統的互聯組成部分,需要無縫協調和共同目標。

這種組合工法固有的數位管理和可追溯性特點,例如透過銲接資料庫和專案追蹤系統,有助於建立一個強大的持續改進循環。專案團隊可以系統地收集和分析績效數據,識別瓶頸,完善流程,並在未來的專案中進一步優化預製和現場工作的整合,從而實現效率和品質的持續增長。

基於上述分析,對專案決策者提出以下建議:

  • 進行專案特定可行性與優化評估: 在採用此工法前,應進行詳細的專案特定分析,以確定最佳的預製比例。此評估應仔細考量專案規模、複雜度、現場可及性、特定材料類型、法規環境以及整體預算限制。
  • 優先投資數位基礎設施: 應策略性地投資於先進的數位工具,例如建築資訊模型(BIM)、工廠設計管理系統(PDMS)以及專用的數位銲接管理軟體。這些系統對於促進無縫設計、精確製造、優化物流和整個專案生命週期的全面品質控制至關重要。
  • 建立策略性合作夥伴關係: 應與經驗豐富的預製供應商、專業物流服務商和技術解決方案夥伴建立長期、協作的關係。這些外部專家對於應對工廠生產和模組運輸的複雜性至關重要。
  • 投資勞動力技能提升與培訓: 應為工廠和現場人員制定並實施全面的培訓計畫。這對於使勞動力適應新技術、以組裝為中心的角色以及預製組件的精確安裝要求至關重要。
  • 實施嚴格的端到端品質保證: 建立並執行涵蓋從工廠製造階段到現場組裝的全面品質控制協議。必須特別關注關鍵的現場連接銲縫,這些銲縫仍然容易受到環境和人為因素的影響。
  • 制定主動式風險管理策略: 制定詳細的計畫,以識別、評估和緩解潛在風險。這包括管理物流挑戰、解決潛在現場差異以及最大程度地減少不利環境條件對現場活動影響的全面策略。

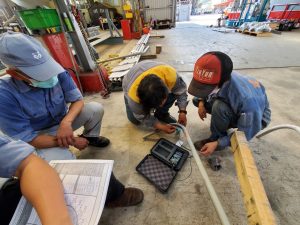

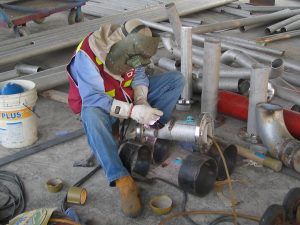

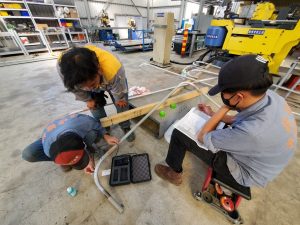

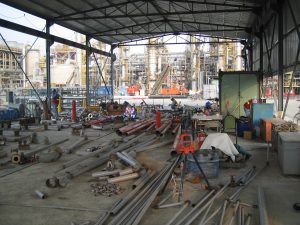

(照片為:冷作彎管彎製後UT檢驗與傳統配管電銲預製方式)

參考文獻

  1. CN106392478A – 管道工厂化预制施工方法- Google Patents, 檢索日期:8月 18, 2025, https://patents.google.com/patent/CN106392478A/zh
  2. 採用預製組件取代現場施工, 檢索日期:8月 18, 2025, https://www.epd.gov.hk/epd/misc/construction_noise/contents/index.php/cht/cht-home/cht-quieter-construction-method/item/183-prefabricated-structure.html
  3. 建材模組化是什麼?打造高效率、可重複的現代建築解方 – 室內設計協會, 檢索日期:8月 18, 2025, https://www.acd-design.org.tw/article-info.asp?id=216
  4. 淺談模組化建材之優缺點,探索現代建築業革命性的模組化設計趨勢, 檢索日期:8月 18, 2025, https://www.ctgreen.com.tw/modules/news/article.php?storyid=498
  5. 工艺管道工厂化预制在集输工程的应用与提高 – hanspub.org, 檢索日期:8月 18, 2025, https://pdf.hanspub.org/jogt20210400000_67322540.pdf
  6. 工业设备管道安装常见问题及措施 – 工程管理, 檢索日期:8月 18, 2025, https://jpm.front-sci.com/index.php/jpm/article/download/6792/6644
  7. 管道管件预制及现场安装有何优势-行业动态, 檢索日期:8月 18, 2025, http://njhy-tech.com/?list_19/32.html
  8. 冷弯管和热弯管主要区别 – 上海震洋流体技术有限公司, 檢索日期:8月 18, 2025, http://www.shzylt.cn/ind/204.html
  9. 沙特阿美油气管道冷弯管安装技术The Cold Bend Installation …, 檢索日期:8月 18, 2025, https://image.hanspub.org/Html/37-1110188_40222.htm
  10. CN204564857U – 冷弯电力四大管道的系统- Google Patents, 檢索日期:8月 18, 2025, https://patents.google.com/patent/CN204564857U/zh
  11. 木構建築,木結構建築,木結構屋,木屋,小木屋,衛浴裝修,裝修 … – 萬蕙昇, 檢索日期:8月 18, 2025, https://www.kiin.com.tw/Prefab.aspx
  12. 管道的弯曲的热弯和冷弯_工程技术 – 制冷通, 檢索日期:8月 18, 2025, https://www.zlt.net/news/476/2/6320.html
  13. 冷作彎管檢驗- YouTube, 檢索日期:8月 18, 2025, https://www.youtube.com/watch?v=a0vtLH7sXpk
  14. 我国弯管加工的缺点VS弯管加工的优点,拉弯加工,无锡弯管加工,方管 …, 檢索日期:8月 18, 2025, http://www.jydswg.com/web/newsshow375.asp
  15. 管道運輸市場報告:趨勢、預測、競爭分析(至2030 年) – 日商環球 …, 檢索日期:8月 18, 2025, https://www.gii.tw/report/luci1603562-pipeline-transportation-market-report-trends.html
  16. 【2025年版】物流が抱える課題とは?15の課題や行政の取り組み、改善策について詳しく解説, 檢索日期:8月 18, 2025, https://hacobu.jp/blog/archives/1379
  17. 【物流2024問題】加工食品業界は「ドライバーに嫌われている」“長時間待機”解消のため…ライバル会社がタッグを組む“異例”の取り組み【news23】|TBS NEWS DIG – YouTube, 檢索日期:8月 18, 2025, https://www.youtube.com/watch?v=1nD9ukTZwwQ
  18. 开设预制菜工厂需要投资多少钱?, 檢索日期:8月 18, 2025, http://www.998mach.com/index.php/xinwenzhongxin/234.html
  19. 建一个PC(混凝土预制构件)工厂需要投资多少钱? – 德州海天机电科技有限公司, 檢索日期:8月 18, 2025, http://www.htjdkj.cn/m/news/755.html
  20. 山地管道焊接质量控制难点及应对措施 – 电焊机, 檢索日期:8月 18, 2025, https://www.71dhj.com/rc-pub/front/front-article/download/23520316/lowqualitypdf/%E5%B1%B1%E5%9C%B0%E7%AE%A1%E9%81%93%E7%84%8A%E6%8E%A5%E8%B4%A8%E9%87%8F%E6%8E%A7%E5%88%B6%E9%9A%BE%E7%82%B9%E5%8F%8A%E5%BA%94%E5%AF%B9%E6%8E%AA%E6%96%BD.pdf
  21. (PDF) 长输管道焊接质量的控制 – ResearchGate, 檢索日期:8月 18, 2025, https://www.researchgate.net/publication/393205712_zhangshuguandaohanjiezhiliangdekongzhi
  22. 管路更生システム「SPR工法」 – 積水化学工業, 檢索日期:8月 18, 2025, https://www.sekisui.co.jp/newfrontier/fact/spr/
  23. 管道焊接工程施工方案通用12篇- 学术之家, 檢索日期:8月 18, 2025, https://www.xueshu.com/haowen/131207.html
  24. 全面講解筦道焊接施工工藝標準 – 矩形鋼管, 檢索日期:8月 18, 2025, https://tw.yuantaisteelpipe.com/blog/b352
  25. 管道焊接的常见方法有哪些?(管道焊接难点、案例、方法), 檢索日期:8月 18, 2025, https://www.megmeet-welding.com/news/pipe-welding-methods
  26. 管道安装方式大革命:卡压VS焊接VS热熔-媒体中心-德房家中国官网 …, 檢索日期:8月 18, 2025, https://www.viega.cn/media/171.html
  27. 第六篇 – 全華網路書店, 檢索日期:8月 18, 2025, https://www.opentech.com.tw/try/oexcl202134092245/3zr6ys20xw202134092245.pdf
  28. 管道焊接技术通用12篇- 学术之家, 檢索日期:8月 18, 2025, https://www.xueshu.com/haowen/104103.html
  29. 影响压力管道安装焊接质量的原因及其控制措施 – 大陆桥视野, 檢索日期:8月 18, 2025, http://www.dlqsyzz.com/4918.html
  30. 爆炸風險焊接過程產生的火花、高溫和電弧會引燃可燃物料 – 中華民國工業安全衛生協會, 檢索日期:8月 18, 2025, http://www.isha.org.tw/Newsletter/Newsletter/2024/20240201.htm
  31. 『焊接知識大全』——全部看懂,你就出師了, 檢索日期:8月 18, 2025, https://haori.tw/blog/450-%E3%80%8E%E7%84%8A%E6%8E%A5%E7%9F%A5%E8%AD%98%E5%A4%A7%E5%85%A8%E3%80%8F%E2%80%94%E2%80%94%E5%85%A8%E9%83%A8%E7%9C%8B%E6%87%82%EF%BC%8C%E4%BD%A0%E5%B0%B1%E5%87%BA%E5%B8%AB%E4%BA%86
  32. 臺南市政府消防局呼籲工地焊接施工注意安全,以落實預防火災, 檢索日期:8月 18, 2025, https://119.tainan.gov.tw/News_Content.aspx?n=25498&s=7712782
  33. 钛一钢复合板焊接问题浅析, 檢索日期:8月 18, 2025, https://mf.mw1950.com/cn/article/pdf/preview/16261561-63da-4692-83bd-b0c53d0cde76.pdf
  34. 管桩接头钢衬板焊接加强施工工法, 檢索日期:8月 18, 2025, https://jst.zj.gov.cn/module/download/downfile.jsp?classid=0&filename=28eb76198ada4881b8e1e4c2abb267c6.pdf
  35. 超系統超信賴 – GF Piping Systems, 檢索日期:8月 18, 2025, https://www.gfps.com/content/dam/gfps/tw/brochures/gfps-00086-brochure-microelectronics-zh-tw.pdf
